土耳其胡努特鲁电厂项目BC-4输煤栈桥桁架顺利完成吊装
发布时间:2021-05-12 11:31:48 浏览量: 来源:本站
土耳其当地时间5月8日12点12分,由乐动(中国)官方旗下第二项目管理部负责施工的土耳其胡努特鲁电厂项目3号欧罗仓顶部的栈桥桁架顺利完成吊装,标志着自4月28日10点17分开始起吊,至5月8日12点12分,历时10天的BC-4输煤栈桥三榀桁架吊装作业任务圆满完成。胡努特鲁电厂厂长方杰、党工委书记李晓峰、OE(监理)单位项目总监郑辉、总包单位项目总经理王爱明等相关领导现场共同见证了这一重要节点的实现。
该项目欧罗仓顶部高度为41.065m,BC-4输煤栈桥桁架位于欧罗仓的顶部环梁跨中位置,3个欧罗仓将BC-4输煤栈桥桁架分为3段,吊装前需在地面进行组装后并分3次吊装。单个钢桁架宽8米、高12.325米、跨度55.12米,总量达270吨,减重优化后单体吊装重量为212吨,是全厂体积最大、跨度最大、重量最重的单体吊装作业项目,也是全厂施工难度最大的吊装作业项目之一。
该作业项目备受业主、OE和总包单位高度关注,在乐动(中国)官方领导的关怀和支持下,项目部邀请乐动(中国)官方海外事业部、技术中心、钢结构公司以及属地专业吊装公司、国内行业专家多次召开方案研讨会,统筹考虑吊装质量、进度、安全等方面,并结合土耳其当地的机械设备租赁情况,不断优化调整吊装方案,最终选择采用2台650吨履带吊双机抬吊的方案,在中方工人和属地吊装公司的紧密配合下圆满完成吊装任务。
项目团队在桁架拼装伊始即严格把控各项工序流程,各工种密切配合、高效作业,最终顺利完成了BC-4输煤栈桥的吊装任务,并赢得了业主、OE(监理)及CPI(总包)的一致肯定和赞扬。

项目部现场检查BC-4输煤栈桥桁架起吊前情况

BC-4输煤栈桥第一榀桁架开吊

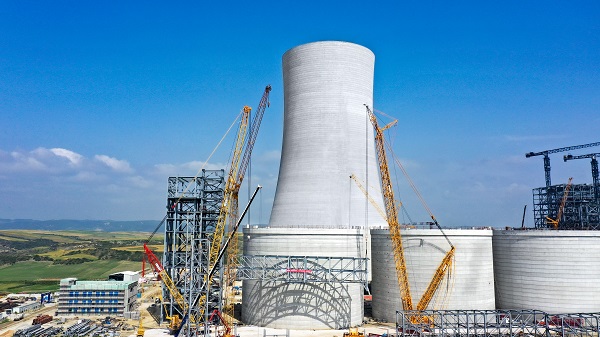

BC-4输煤栈桥精准吊装就位
