0371-61233658(总部) 0373-3375658(本部)

首页 > 新闻中心 > 集团新闻> 土耳其胡努特鲁项目#3欧罗仓和#1排烟冷却塔顺利封顶

土耳其胡努特鲁项目#3欧罗仓和#1排烟冷却塔顺利封顶

发布时间:2021-03-24 16:04:10    浏览量:    来源:本站

土耳其当地时间3月19日,随着#3欧罗仓以及#1排烟冷却塔筒壁最后一板混凝土浇筑完成,至此,由我公司承建施工的土耳其胡努特鲁项目3个欧罗仓和#1排烟冷却塔工程全部如期封顶。胡努特鲁电厂厂长方杰,党工委书记李晓峰,OE(监理)单位项目总监郑辉、总包单位项目副总苗孟晓等相关领导现场共同见证了这一重要节点的实现。


我单位承建的#1排烟冷却塔为哈蒙(荷兰)设计,塔身属瘦高型,高度为175m,高出常规冷却塔约25m,另外有直径7.5m的玻璃钢烟道从筒壁中部穿过至中央竖井,是烟塔合一的自然通风海水循环排烟冷却塔,施工难度极大,是本项目“最难啃的硬骨头”之一。


该项目欧罗仓是目前国内外在建的同类型单体储量最大的欧罗仓。#3欧罗仓筒壁的顺利封顶,得益于我公司自主研发的全钢大模板三角式桁架操作平台自提升体系。该套平台自提升体系凝结了公司各级领导和专业技术人员智慧的结晶,是我公司坚持以科技支撑推动企业品牌化经营的一项生动实践。欧罗仓的全部顺利封顶也标志着这套体系成功实现了全过程实施应用。


2020年,受新冠肺炎疫情的影响,项目施工面临多重考验,部分管理人员及施工人员无法按时入场,对排烟冷却塔和欧罗仓的施工进度产生极大影响。为确保工程正常施工,在乐动(中国)官方领导层的高度重视下,海外事业部和第二项目管理部统筹协调、多方组织,共分3批次,调配了135名“逆行出征”的二建施工人员安全抵达项目现场,为排烟冷却塔及欧罗仓筒壁按期封顶提供了人力资源保障。


为保证中方人员的生命安全,项目部在业主和总包的统一安排下,严格执行“带疫解封下常态化疫情防控方案”,认真落实“属地人员全部放开管理,中方人员继续隔离,中方和土方人员大隔离”的总体措施,尽最大努力保证中方人员的生命安全。2021年2月,胡努特鲁项目邀请土耳其医护人员前往项目现场进行新冠疫苗注射工作。目前,项目部所有中方人员已全部接种新冠疫苗。


2021年是土耳其胡努特鲁项目部“保节点、抢发电”的关键年,施工任务异常艰巨。项目部全面评估属地工人和中方人员的施工特点,采取了“尽最大限度使用属地工人节约成本,关键节点采用中方人员保证工期”的人力组织措施确保合同履约。春节过后,项目部以最快的速度,共计分4批次,安排57名中方施工人员抵达现场,为工期履约提供人力保证。接下来,项目团队将再接再厉,全面落实做细常态化疫情防控措施,增强精细化、标准化管理力度,严把安全、质量关卡,确保后续施工建设任务圆满完成。




土耳其胡努特鲁项目业主、OE、CPI领导和项目部管理人员合影留念

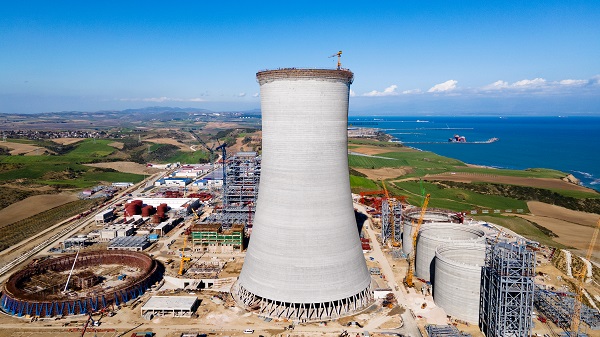

#1排烟冷却塔顺利封顶

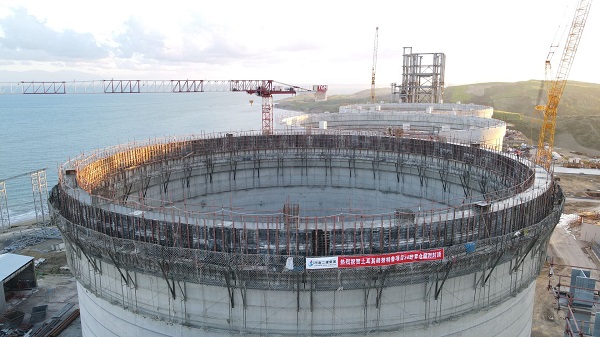

#3欧罗仓顺利封顶
