烟塔施工分公司国家电投白音华坑口电厂项目“三到顶”年度目标顺利完成

发布时间:2022-10-25 16:28:56    浏览量:    来源:本站

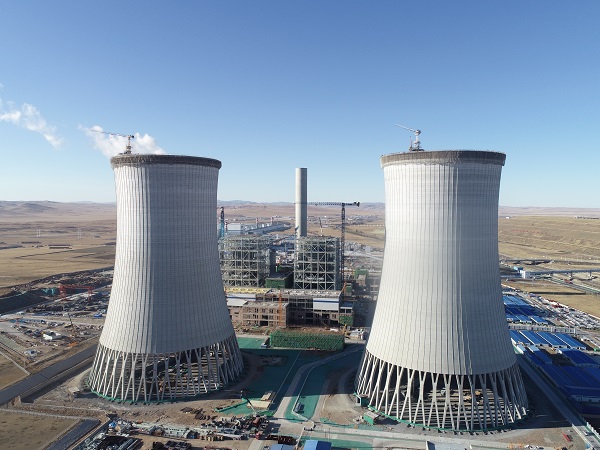

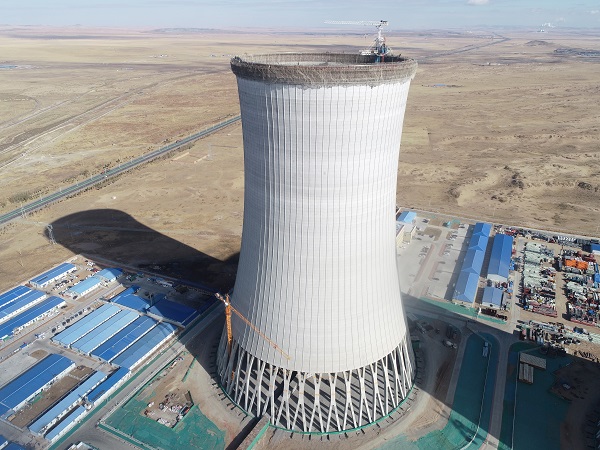

10月23日上午9时18分,在美丽的锡林郭勒盟大草原上,随着上环梁混凝土顺利浇筑,标志着国家电投白音华坑口电厂#1间冷塔工程顺利到顶,同时也表明我单位顺利完成了包括烟囱、#2间冷塔在内的“三到顶”年度目标。

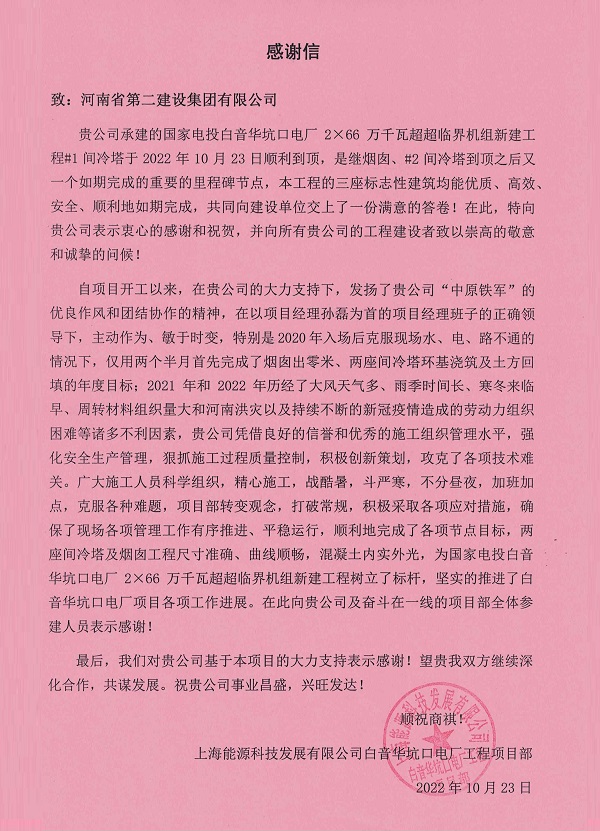

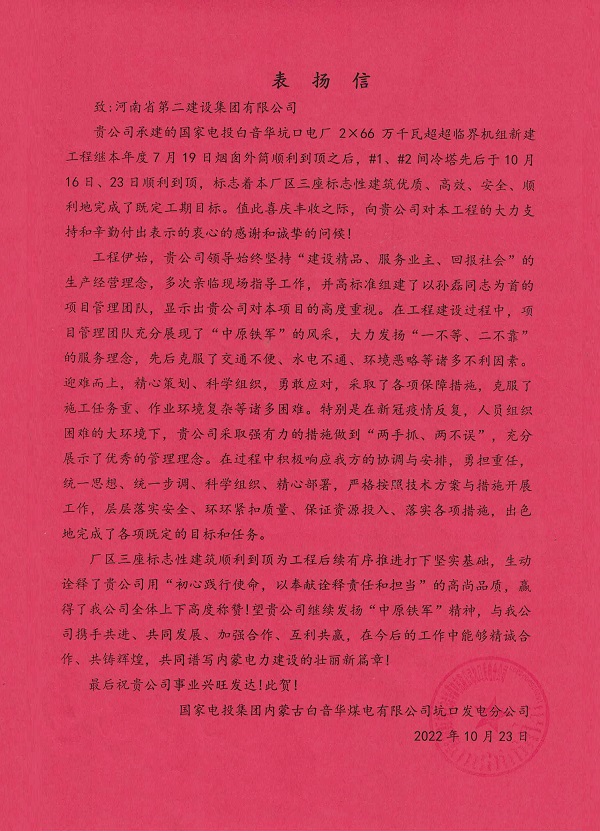

三座工程标志性建筑优质、高效、安全完成,得到了管理方的一致好评。庆典仪式上,白音华坑口电厂总经理张建宇和总包项目负责人孙家华对项目管理团队的辛勤付出和优异成绩高度肯定。为此,业主、总包单位向项目管理团队颁发了表扬信和感谢信。


为确保工程有序稳步推进,实现2023年“双投”目标,今年以来,业主制定了本年度厂区“十到顶”节点任务,其中包含我单位承接的烟囱及#1、#2间冷塔工程。为确保实现年度目标,项目管理团队在乐动(中国)官方、分公司的大力支持和领导下,结合实际、精心部署、压实责任、强化管理,先后于7月19日、10月16日、10月23日分别实现了烟囱、#2间冷塔、#1间冷塔到顶目标,至此,我单位本年度“三到顶”目标全部完成。


工程重要节点的顺利实现,不仅收获了业主等各方的肯定和认可,也进一步树立了公司的品牌形象。项目团队将再接再厉,紧抓安全、质量管理标准,确保向业主交付一份满意的答卷。
